水洗石地坪施工工艺介绍
发布时间 : 2021-06-08 浏览量 :

水洗石地坪施工工艺流程

基础→ 找平→搅拌→抹平→固化→清洗→成品保护

(1)基础

水洗石后期出现最多问题为开裂,均由基础导致,一是沉降开裂,二是伸缩开裂。且局部开裂修补会导致效果和成本上很大损失, 因此基础施工时要注意以下几点:

a、素土夯实系数>0.93,若土质太差,需采取换土;

b、常规碎石垫层100mm厚,若不够,可加厚至150mm,并再进行一遍夯实处理;

c、混凝土基层100mm厚,内加配钢筋¢8@200双向,需注意钢筋铺设时必须架空浇筑在混凝土基础中,平贴在碎石上无效;

d、需按每隔5-6米设置一道伸缩缝。

(2)找平

是指在完成的基础表面再进行一次找平层的处理,这样做有三个目的:

a、控制标高;

b、控制面层水洗石厚度节约成本;

c、对之前基础弧度进行再次调整,确保水洗石流畅顺滑的曲线;






(3)搅拌

此过程是将砾石、白水泥及色粉以一定的比例混合、搅拌均匀,应注意以下几点:

a、先打底:用白水泥浆(牛奶状浓度)在找平后的基础上刷一遍,可增加水洗石与基层面的粘合性;

b、材料的选用:骨料约粒径4-6cm,白水泥必须用原厂出产标号42.5,一可节约固化时间,二可增强石子与水泥的粘结度,避免后期石子松动脱落;

c、配比:白水泥与石子的配比约为1:2,配比很关键,密度太稀观感不好,密度太密后期石子易脱落;

d、伸缩缝处理:选用2cm宽透明塑胶条做分隔条;

e、水洗石面层与其他铺装材料交接可采用铜条或PE分隔带衔接,保证水洗石边线完整;

(4)抹平

抹平是将搅拌好的水泥石子铺摊、抹平的过程,应注意以下几点:

a、水洗石面层厚度约为2cm,中间略高出2mm(地面铺设时),以保证排水;

b、侧边倒圆角,约5cm高,以避免侧边混凝土外露或水洗石边缘开裂。此工序是最细致最考究的环节,较费时,一定要严格执行;

c、抹压的频率和力度很关键,直接影响石子分布密度,一般抹压3-4遍,直至不再出水即可,抹压力度太轻石子易堆积不均匀,太重则石子密度会稀,这对工人的经验有一定要求;

d、抹压工具:要用3-5mm厚铁板,铁板太薄无法用力;




(5)固化

固化时间:天晴抹平后2h即可冲水清洗,若阴天或小雨则需4-5h。

(6)清洗

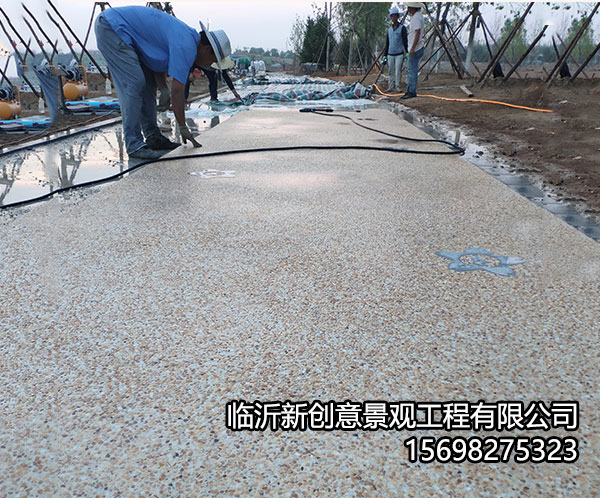

固化好以后即可清洗,边冲水边用软刷洗掉表层水泥浆,要注意控制好冲水和刷洗的力度,保证石子露出水泥表面1/3深度且不脱落。

(7)成品保护

清洗完后稍晾一下随即成品保护,先盖一层塑料布来保水养护,再盖上彩条布并在两侧用钉子固定,24h后方可上人。
